5月18日,国网汉阴县供电公司全力配合安康供电公司对110千伏平月线跨3534梁凤线架设工作,保障了辖区142台配变、14200余户的生产生活正常用电。

“之前听说这里要架线,变电站会停电,我以为这一大片用电都会受到影响,但今天一大早老远就看到几个黄色的大车和很多戴着安全帽的人在那忙前忙后,我们这一天用电也没受到啥影响,真的是要感谢他们。”临近黄昏,附近的村民看到远处电力施工人员忙碌的身影笑着讲道。

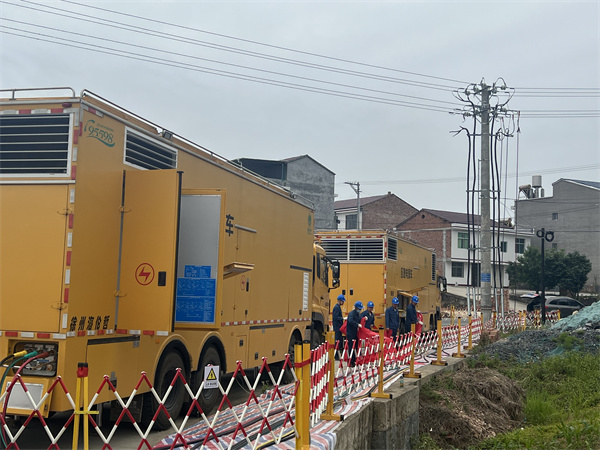

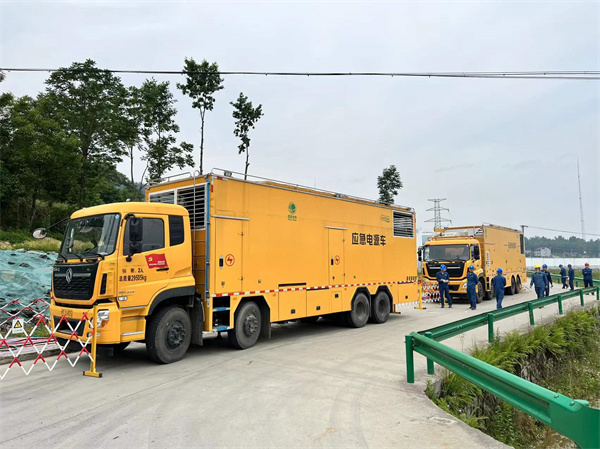

据了解,110千伏平月线跨3534梁凤线架设要经过35千伏凤台变,期间全站停电时间需3天,而35千伏凤台变主要为汉阴县城南新区供电,涉及辖区医院、疾控中心、学校、政务大厅等重要用户及居民正常用电。为尽可能减少停电范围,汉阴县供电公司协助安康供电公司先后完成凤台变所带4条馈路保电方案的勘察、编制及负荷预测工作,当天配合将114双星线、115秦和线、123城东线三条10千伏线路通过手拉手转供负荷,由35千伏城关变和110千伏汉阴变供电,另外一条124中堰线无手拉手线路且不满足转供负荷条件的,由安康供电公司协调两台1000千伏中压发电车到现场,共同协作将这条线路连接至发电车进行全部供电,全力以赴做好这次保供电工作。

本次供电首次大规模采用中压1000千伏发电车为整个变电站保电,将实战与演练深度融合,也是检验汉阴县供电公司大面积停电应急预案的重要举措和具体做法,对全力以赴做好当前迎峰度夏和防汛期间保供电工作都将起到有力促进作用。
